2026-07-24
2026年6月30日,建工司法解释(二)正式施行。23个条文。行业的目光集中在合同效力和优先受偿权上。
但如果你只盯着这两件事,你会错过更危险的东西。
第2条、第3条、第4条、第5条、第8条、第22条。这六条组合在一起,正在把建工领域"约定俗成"的做法,一条一条地送进刑事追诉的射程。
本文以这六条为纲,逐条拆解隐藏其中的刑事风险信号,并展开对应罪名的分析。

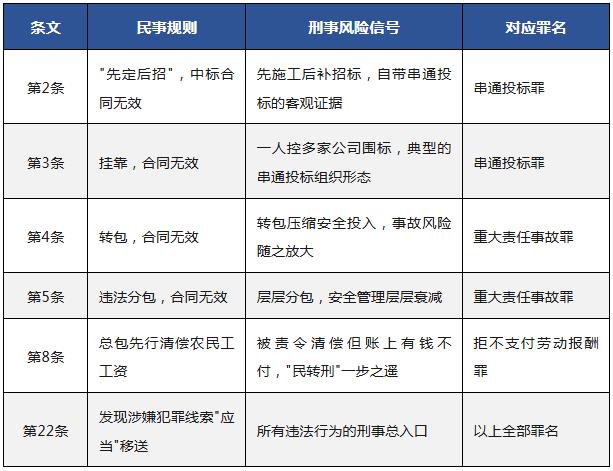

一、一张图看懂建工解释二条文的刑事风险信号及对应罪名
先给一张总览。建工解释二中与刑事风险直接相关的条文,共六条。

六条条文,覆盖了建工领域案发率最高的五个刑事罪名。下面逐条展开。
二、第2条:为什么"先定后招"从行业惯例变成了刑事证据
· 民事规则本身不新鲜
第2条:发包人与承包人"先定后招"——双方在招标前已经实质性谈判并确定了中标人,甚至已经进场施工,再补一套招标手续——所签的中标合同无效。
对建工行业的人来说,这个规则本身并不意外。《招标投标法》第四十三条、第五十五条早就禁止了。建工解释二只是把这个规则在建设工程合同领域固定下来。
· 真正的冲击力在第22条
冲击力不在这条本身。在这条和第22条的联动。
当民事法官在判决书中写下"本案存在先定后招"这几个字的时候,这份判决书的性质就变了。它不再只是一份民事裁判文书。它同时是串通投标罪的证据材料。
因为第22条紧跟着说了:涉嫌犯罪的,应当将线索移送侦查机关。
· 串通投标罪为什么是头号地雷
《刑法》第二百二十三条。这个罪名在建工领域案发率排第一,原因很简单——入罪门槛太低。

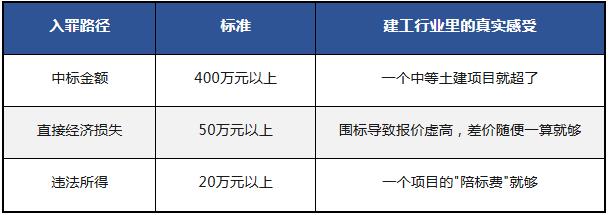

· 三条入罪标准,满足任意一条就够:

三条路径互相独立。说白了一句话:只要存在串通投标行为,中标金额几乎必然超过400万,第一条标准就已经满足了。
· 三种最常见的行为模式:
第一种,围标。A公司要投标,找B、C、D三家"陪标"。四份标书全是A公司的人做的,B、C、D只负责盖章。业内叫"借壳"或者"凑数"。刑法上叫串通投标。提醒一句:陪标公司不出钱、不参与施工、只收一点陪标费——这本身就是犯罪。不是擦边球,不是灰色地带。
第二种,先定后招。甲方和施工方在招标前就谈好了,施工方甚至已经进场干了几个月,再补一套招标手续走个过场。很多人觉得这是"行业惯例"。建工解释二第2条说得很清楚:这种合同无效。法院一旦在判决书里认定"先定后招",这个认定本身就触发了第22条的移送义务。
第三种,挂靠串标。一个人控制三家挂靠公司的资质投同一个标。标书统一做,报价统一控。外面看着是三家公司竞争,实际上是同一个人的左右手互搏。
· 建工解释二放大了什么
在此之前,串通投标罪的线索来源主要靠举报和公安主动侦查。民事法官在审理工程款纠纷时,即便发现了"先定后招"的迹象,也没有明确的移送义务——"可以向有关部门反映",但不是"必须报告"。
第22条把"可以"改成了"应当"。两个字的差别。民事法官从一个可以不管的旁观者,变成了必须报告的义务人。每一件在庭审中暴露了"先定后招"痕迹的工程款纠纷,理论上都附带一张刑事立案的入场券。
三、第3至5条:转包转不掉四个字——安全管理义务
· 三条条文的民事规则
第3条管挂靠(借用资质),第4条管转包,第5条管违法分包。三条共同一句话:这些情形下签的施工合同,无效。
民事层面的后果很清楚:合同无效,不能再按合同约定主张工程款,只能主张折价补偿。但刑事律师关注的是另一层东西——这三类无效合同的背后,几乎都伴随着安全管理体系的断裂。
· 重大责任事故罪有多容易触发
《刑法》第一百三十四条第一款。

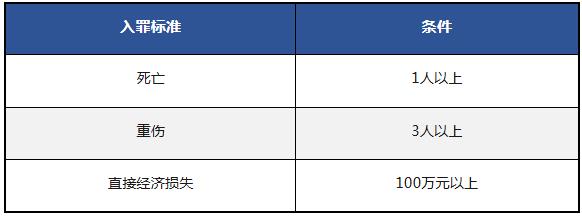

· 入罪门槛:

三条满足任意一条。建工行业的高空坠落、基坑坍塌、脚手架垮塌,随便一起事故就跨过了门槛。

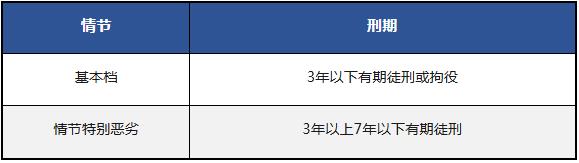

· 量刑分两档:

什么叫"情节特别恶劣"?事故发生后迟报、瞒报、谎报;多次违章指挥;明知存在安全隐患仍然强令冒险作业。
一句话:出了事之后你怎么做,决定了你是三年以下还是三年以上。
· 转包和安全管理之间的断裂
这是建工解释二揭示的最重要的刑事风险信号,也恰恰是最容易被忽视的一个。
逻辑链其实很直白:工程一转包,实际施工人以更低的价格接了活,为了保住利润必然压缩安全投入,安全投入一缩水,事故风险就上去了。等出了事要追责,才发现一个残酷的事实——安全管理义务跟着总包走,转包根本转不掉。
太多人有一个致命的误解:觉得工程转包出去,安全管理责任也跟着"转"出去了。完全错误。《建设工程安全生产管理条例》第二十四条写得很清楚:总承包单位对施工现场的安全生产负总责。"总责"两个字,不会因为转包就消失。
你把工程转包给一个没有资质的包工头,包工头为了省钱砍掉了安全网和防护栏,工人从脚手架上摔下来——第一个被刑事追责的,是你,不是包工头。
· 两种违法叠加更危险
在建工解释二的框架下,"先定后招"和"转包"常常同时出现在同一个项目里。它们叠加起来的后果不是加法,是乘法。
先定后招,意味着第2条认定合同无效,同时暴露出串通投标罪的线索。转包,意味着第4条认定合同无效,同时可能暴露出安全管理体系断裂的风险。两条线索经过第22条的通道,一并移送公安机关。建工解释二把这两种违法行为的法律后果从"合同无效"升级成了"刑事责任入口",而且两个入口可能同时打开。
四、第8条:总包先行清偿背后的"民转刑"机制
· 民事逻辑简单,刑事逻辑复杂
第8条说的是:农民工可以直接要求总承包单位垫付工资。
民事层面,这条的逻辑很简单——给农民工多一个求偿对象。刑事层面,要复杂得多,也危险得多。
· 两条规范的交叉
问题的本质,是行政法上的"先行清偿义务"和刑法上的"拒不支付劳动报酬罪"碰在了一起。
《保障农民工工资支付条例》第三十条说:分包拖欠工资,总包先行清偿,再向分包追偿。这是行政法规层面的义务。
《刑法》第二百七十六条之一说:有能力支付而不支付,经政府有关部门责令支付仍不支付,构成拒不支付劳动报酬罪。这是刑事层面的红线。
两条规范的分工本来是清楚的:第三十条管"谁先掏钱",第二百七十六条之一管"谁要坐牢"。但在建工解释二第8条的双重加压之下,它们交织出了一条完整的传导链条。
· 三条触发路径
第一条,总包自身成为犯罪嫌疑人。 这是最直接的一条路。分包拖欠了农民工工资,劳动监察部门介入,依据《条例》第三十条责令总包先行清偿,总包账上有钱,但拒不支付。以涉嫌拒不支付劳动报酬罪移送公安。
这里有一个关键的法律问题:总包和农民工之间通常不存在直接劳动关系,而第二百七十六条之一的支付义务传统上来源于劳动关系。但实务中已经普遍接受了这样一个逻辑:一旦政府部门依法作出了"责令支付"的行政决定,不论这个支付义务的原始来源是劳动关系还是行政法规,总包都负有刑法意义上的支付义务。"责令支付"决定,就是连接行政义务和刑事责任的那座桥。
第二条,总包垫付后对分包追诉。 总包被迫先行清偿了农民工工资,接着依法向分包追偿,结果发现分包已经把款项转移走了,或者负责人直接失联跑路了。总包向公安报案,分包构成拒不支付劳动报酬罪。在这个路径里,总包的"先行清偿"成为分包涉嫌犯罪的线索——垫了钱发现分包不是没钱,是有钱不给。
第三条,庭审触发的路径。 法院在审理工程款纠纷中,发现总包已经被劳动监察部门责令先行清偿但仍然不付。这个事实属于第22条意义上的"涉嫌犯罪"线索,法院应当移送公安。这条路的意义在于:线索的来源变了。不是劳动监察部门发现的,是民事法官在庭审记录里固定下来的。总包在庭上随口说了一句"分包没给我钱所以我没垫",这句话本身就可能构成"有能力支付"的证据。
· 拒不支付劳动报酬罪的入罪门槛
《刑法》第二百七十六条之一。

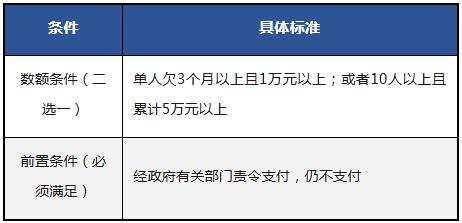

· 入罪标准:

这里最值得注意的是"责令支付"的前置条件,这是民事纠纷和刑事犯罪的分界线。没有政府的责令支付程序,就不能追究刑事责任。反过来,一旦收到了责令支付通知,事情的性质就不一样了。必须严肃对待。
· 这是实务中从宽出口空间最大的罪名

面对农民工工资的支付问题,处理不当很容易会将民事纠纷演变成刑事案件,对建工企业来说,去协商、分期付,都可以,法律留的出口比你想象的要宽。
五、行贿罪与单位行贿罪:2026年量刑差距进一步拉大
行贿罪和单位行贿罪虽然不直接对应建工解释二的某一条文,但建工解释二揭示的挂靠、围标、转包等高发场景,恰恰是行贿罪在建工领域最重要的滋生土壤。
刑法修正案十二2024年3月施行。调整了行贿罪的量刑档级,加大对个人行贿的处罚力度。
· 贪污贿赂解释二
法释〔2026〕6号,2026年5月1日起施行。对单位行贿罪的标准做了全新规定。

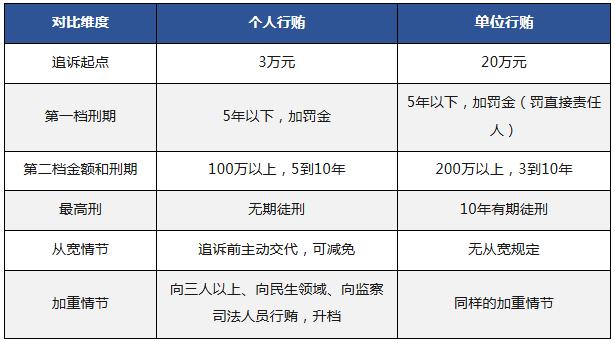

· 个人行贿和单位行贿,量刑差距巨大

四组数字放在一起:追诉起点差近7倍,最高刑差两个量级——无期对十年,刑档三档对两档,从宽情节有对无。刑事辩护律师基本都清楚一个事实:案件定个人行贿还是单位行贿,可能就是一条生死线。
· 怎么区分看三点:
决策机制。 经单位集体决定是单位行贿。个人决定的是个人行贿。
利益归属。 不正当利益归单位的是单位行贿。利益实质归个人的是个人行贿。
财产独立性。 单位财产和个人财产独立分开的是单位行贿。财产混同,单位只是个壳的是个人行贿。
最危险的场景是挂靠人以被挂靠单位名义行贿,利益实际归了挂靠人个人。这种情形下,既可能被认定为个人行贿(因为利益归个人),也可能连累被挂靠单位(因为是以单位名义实施的)。
· 建工领域行贿的三个高发环节
第一,招投标环节。向招标人、评标专家输送利益,获取标底或中标优势。这是案发率最高的环节,也是和串通投标罪形成"复合型犯罪"最多的场景。
第二,施工过程中的行政审批环节。从规划许可到竣工验收备案,每个节点都可能存在"打点"。
第三,"先施工后招标"场景。为了锁定项目,在招标前就向发包方关键人员输送利益。
特别提醒:围标串标加上行贿,系数罪并罚,没有吸收关系。"先定后招"加上利益输送的组合,一旦被查,通常是两个罪一起追。
六、第22条:所有罪名的总阀门
· 条文原文是这样的:
"人民法院审理建设工程合同纠纷案件中,发现违法发包、转包、违法分包及资质借用等违法行为,或者建设工程存在严重质量问题的……涉嫌犯罪的,应当将涉嫌犯罪线索移送侦查机关。"
· 拆开看三个关键词。
"应当"
不是"可以"。法官没有裁量空间。看到线索,必须移送。在法律规范体系中,"应当"的效力级别是最高的,对应的是法定义务,不是酌情权限。
"涉嫌犯罪的"
不需要确认构成犯罪。只需要涉嫌。合理怀疑加上初步证据支撑就够了。不需要达到定罪的确信程度。
"移送侦查机关"
不是移送纪委,不是移送行政主管部门。直接移送公安机关或监察机关。也就是说,第22条提供的是一条从民事庭审到刑事侦查的直达通道。
庭审现场如何变成刑事证据固定现场?这个场景,值得每一个建工企业警惕。
工程款纠纷案开庭。总包在法庭上陈述:"这个项目是先施工后补招标的。"实际施工人是挂靠我们公司的。"分包方确实没给农民工发工资,我们账上有钱,但发包人没付我们。"
这些陈述在民事法庭上说出的时候,是为自己辩解。但在第22条的框架下,每一句陈述都可能被法官认定为"涉嫌犯罪的线索",然后移送给公安机关。民事庭审笔录变成了刑事侦查的起始证据。
过去,民事案件和刑事案件之间有一道信息壁垒。民事法官即便发现了犯罪线索,也只是"可以向有关部门反映",不是法定义务。第22条用"应当"两个字拆掉了这道墙。
· 第22条还会触发哪些罪名

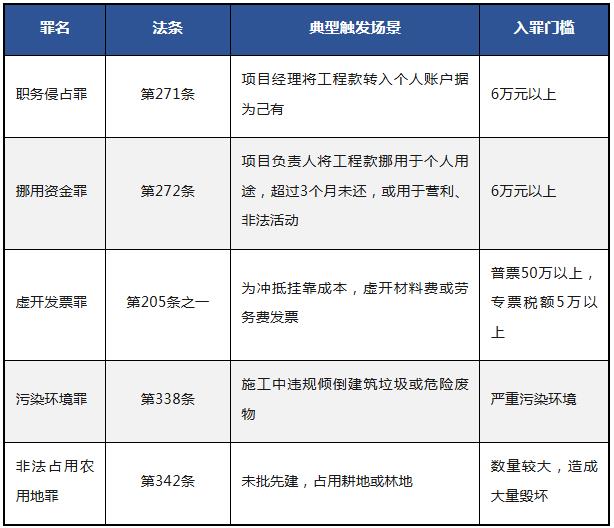

除了前面展开分析的四个核心罪名,第22条的移送义务还可能触发下面这些:

这些罪名案发率不如前四个高,但在建工解释二的框架下,发现路径变了。不再是依赖举报或专项检查,而是可能在民事庭审中"顺便"被发现。
职务侵占和挪用资金值得多说一句。在建工项目中,项目经理个人账户与公司账户混同、印章管理失控,是这两类犯罪最常见的土壤。很多表面上的"内部承包"纠纷,最后走向刑事案件,根源就出在账户混同和印章乱管上面。
七、五步合规落地:从条文到行动
以上分析了建工解释二揭示的刑事风险信号和对应的罪名。下面五件事按紧迫程度、合规优先级排出来的具体动作。
· 第一件:投标合规(最急迫)
建工解释二第2条、第3条的直接映射。
1. 标书独立制作、独立用章、全程留痕——这是围标指控的第一道防火墙。
2. 同一个人,禁止同时为两家以上投标人制作标书——这是最容易被忽视但也是最容易被侦查到的围标痕迹。
3. 所有投标文件电子归档,保存不少于五年——《招标投标法实施条例》要求。
4. 红线:不与招标人、评标专家有任何利益往来。政府投资和国企项目是当前打击重点,一旦查实就是串标+行贿,数罪并罚。
· 第二件:安全合规(保命的)
建工解释二第4条、第5条的直接映射——转包和违法分包压缩了安全投入的空间。
1. 施工许可证没办好不开工。无证施工出事故,罪加一等。
2. 安全费用按工程造价足额提取,专项专用。
3. 项目经理和安全员每天到岗检查,记录书面日志。日志是"护身符",证明尽到了安全管理义务。
4. 事故发生后第一时间报告,瞒报比事故本身更致命。不报=过失变故意,从重。
· 第三件:工资支付(最容易出事,但回转余地最大)
建工解释二第8条的直接映射。
1. 设置农民工工资专用账户,按月足额发放。
2. 实名制管理:每个工人进场就签合同、办银行卡——方便证明"谁干了活、该发多少钱"。
3. 总包对分包的工资支付有监督义务——分包漏发,总包先行垫付。
4. 资金困难时主动找工人协商、分期支付——杜绝不关机跑路。 一跑民事纠纷变成刑事案件,而且丧失从宽机会。

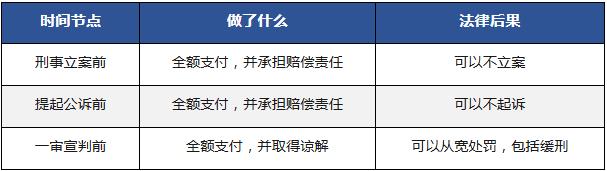

5. 记住从宽的三个窗口:刑事立案前付清→可以不立案;提起公诉前付清→可以不起诉;一审宣判前付清+谅解→可以缓刑。
· 第四件:合同和印章管理(最容易忽视,但后果不轻)
职务侵占罪和挪用资金罪的主要风险源。
1. 挂靠是最大的风险源。非用不可的话,书面协议、独立核算、定期审计缺一不可。
2. 印章专人保管、用印登记、不得外借。
3. 空白介绍信和空白授权书,一律禁止。
4. 项目经理个人账户和公司账户,严格分开。账户混同是职务侵占罪的第一证据源。
· 第五件:刑事应急(最后一道防线)
第22条的直接映射——既然民事庭审可能触发刑事移送,企业就必须提前准备好刑事应急方案。
1. 涉及刑事调查,第一件事不是找关系,是找律师。找关系的时间窗口,正好是律师介入的最佳窗口。错过了挽回难度翻倍。
2. 三个黄金时间窗口:立案前→逮捕前→一审宣判前。越早介入,空间越大。立案前律师介入,可以直接影响"是否立案"的决策。
3. 主动投案+如实供述+退赃退赔→量刑减让是确定的,不是"可能"。
4. 建工领域的非暴力经济犯罪,认罪认罚从宽适用率很高。及早介入就是最好的辩护策略。
八、结语
十年前做建工,需要懂造价、工期、工程质量。
五年前,加上优先受偿权和实际施工人保护。
现今,不懂刑事风险,就是在走一条你自己都不知道有雷的路。
建工解释二的六个条文——第2条、第3条、第4条、第5条、第8条、第22条,每一条都在把建工领域"约定俗成"的做法推向刑事追诉的射程。"先定后招"不只是合同无效,是串通投标罪的证据。"转包"不只是拿不到工程款,是重大责任事故罪的前奏。"账上有钱但不垫付农民工工资"不只是民事纠纷,是拒不支付劳动报酬罪的起点。
对建工企业来说,最好的辩护不在法庭上,而是让老板永远不会站在被告人席上。 在民事纠纷的初期阶段就发现刑事风险点,在"责令支付"下达前完成清偿,在事故发生后第一时间主动报告,在调查开始前找好律师。
合规不是成本,合规是这个行业下一步竞争的入场券。
